お知らせ

放射線総合センター排水管更新工事について

当施設の排水管更新工事においてご迷惑をおかけしております。1月の工事日程のご案内です。
大変ご迷惑をおかけしますが、ご理解とご協力のほどよろしくお願いいたします。
お問い合わせは、放射線総合センター管理室までお願いいたします。

工事期間:
令和7年7月1日~3月頃(終了予定)
作業時間:
8:45~17:30(土日、祝日も工事が入る日があります。)

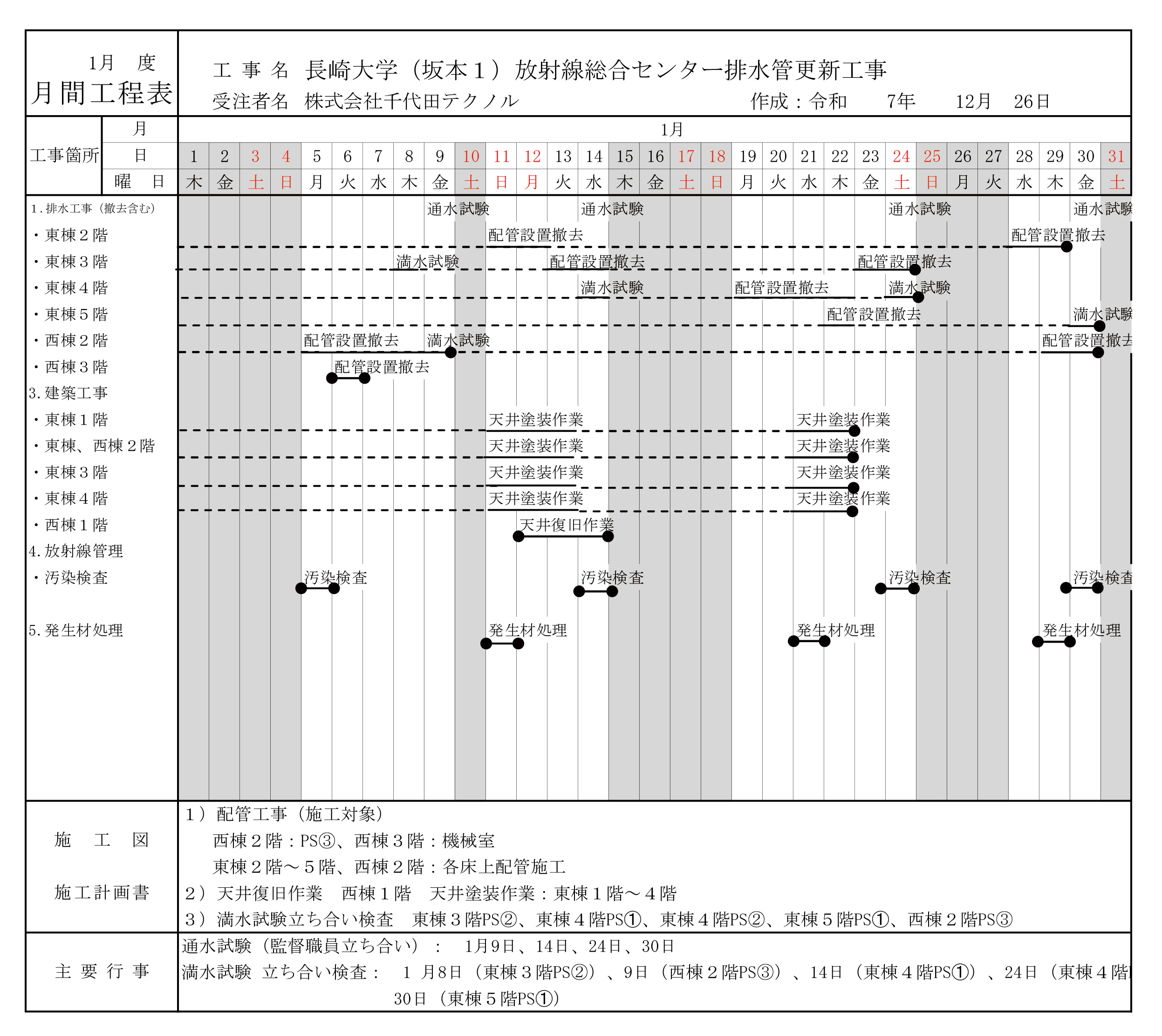

工程表

詳細

※画像をクリックするとPDFでご確認いただけます。

問合わせ先

放射線総合センター 管理室

TEL:819-7150(受付)

MAIL:nuric★ml.nagasaki-u.ac.jp
(★を@に変更してください)
